ข่าวสารและประชาสัมพันธ์

ความก้าวหน้าของโครงการ

ประจำวันที่ 11 พฤศจิกายน 2569

เริ่มต้นโครงการ
25 มกราคม 2568

สิ้นสุดโครงการ
9 มิถุนายน 2570

แผนงานสะสม (%)

66.782%

ผลงานสะสม (%)

79.436%
งานสำรวจก่อนและหลังก่อสร้าง

50.00 %

งานติดตั้งรั้วชั่วคราว

86.84 %

งานติดตั้งม่านกันตะกอน

100.00 %

งานเครื่องจักรทางน้ำ

50.00 %

งานติดตามตรวจสอบผลกระทบสิ่งแวดล้อมระยะก่อสร้าง

69.97 %

งานประชาสัมพันธ์และสร้างความเข้าใจแก่ประชาชน

40.22 %

งานขุดทราย คัดแยกทราย และขนส่งทราย

82.25 %

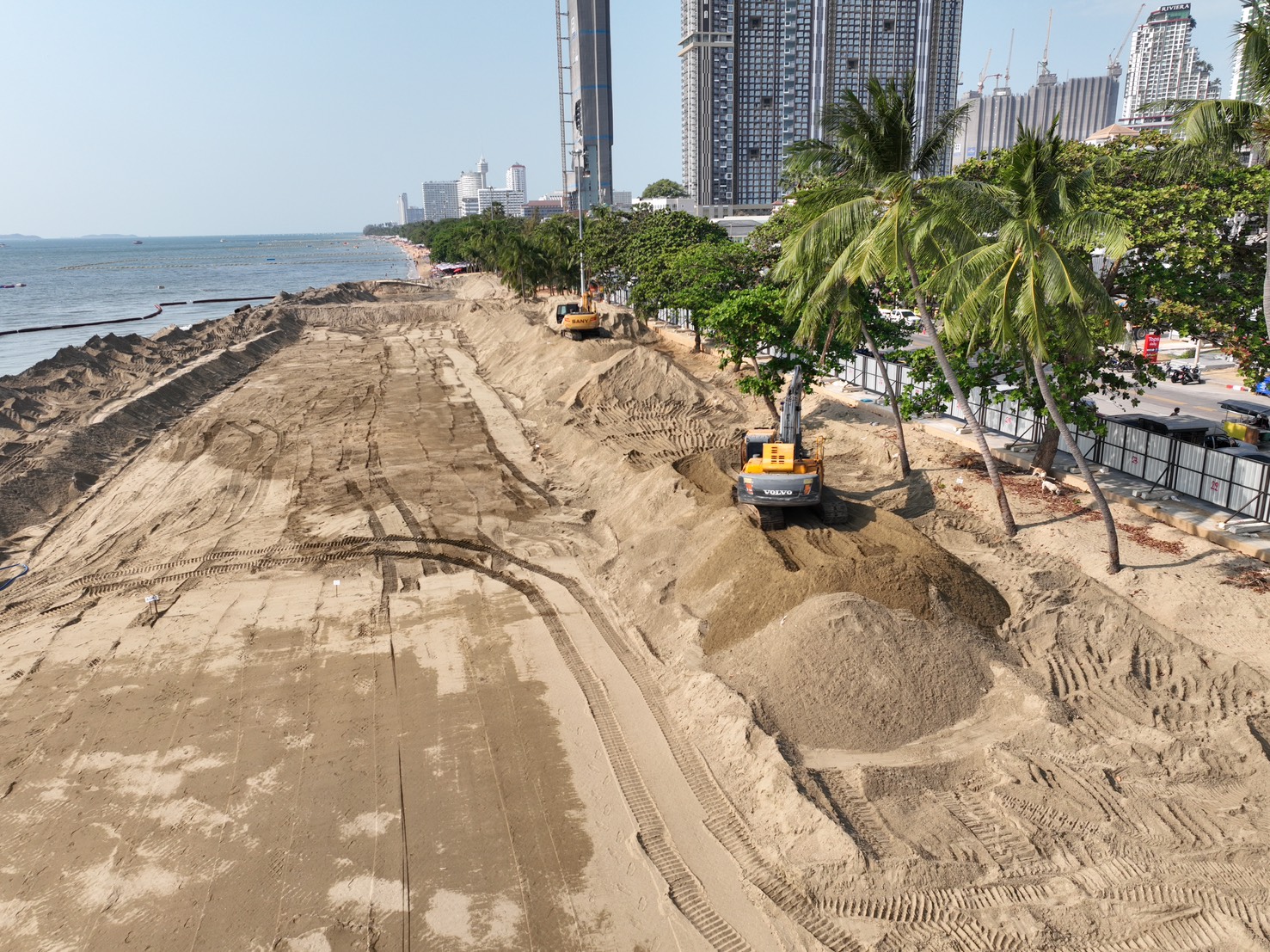

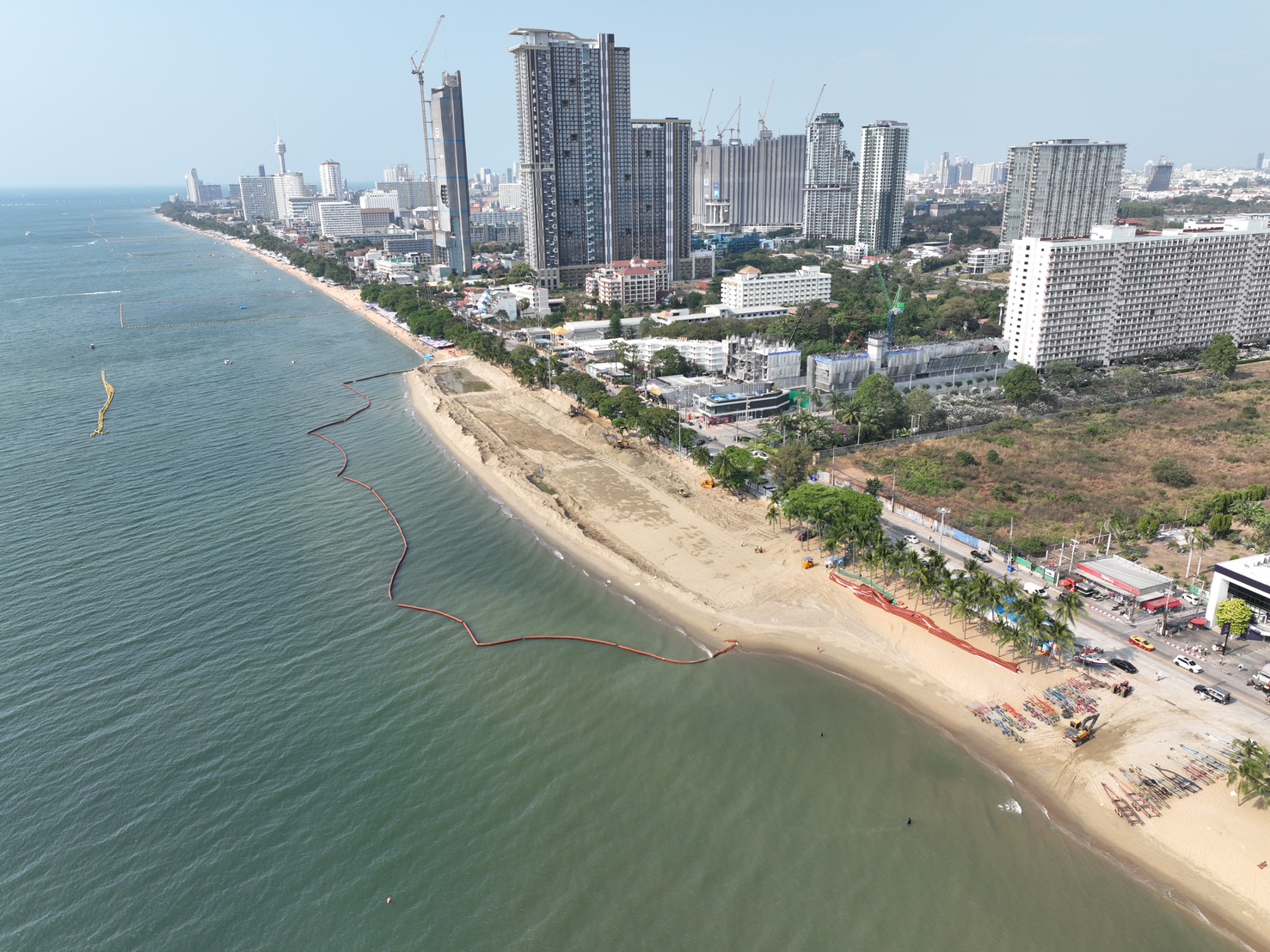

งานพ่นทรายและเติมทรายชายหาด

81.12 %

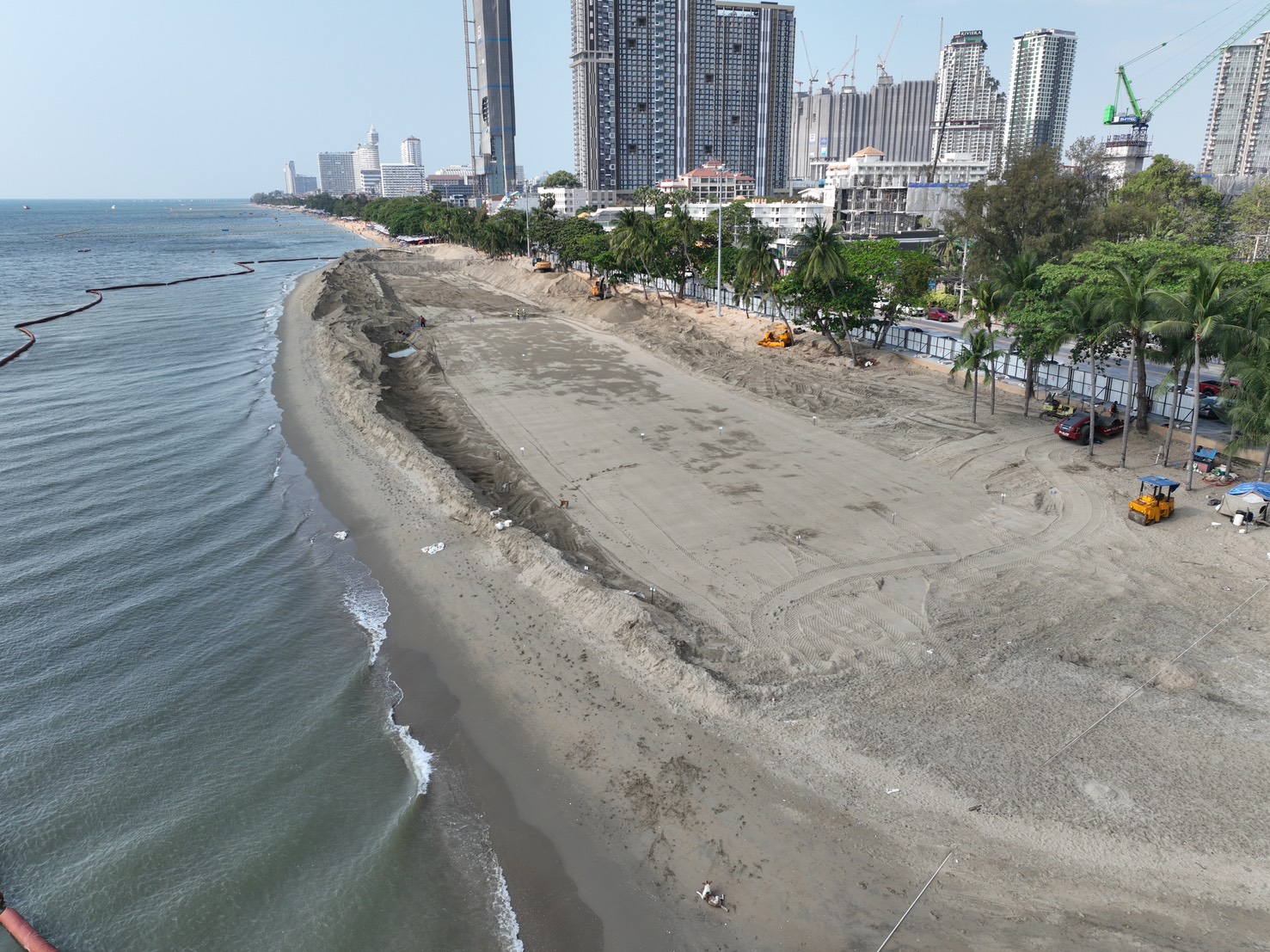

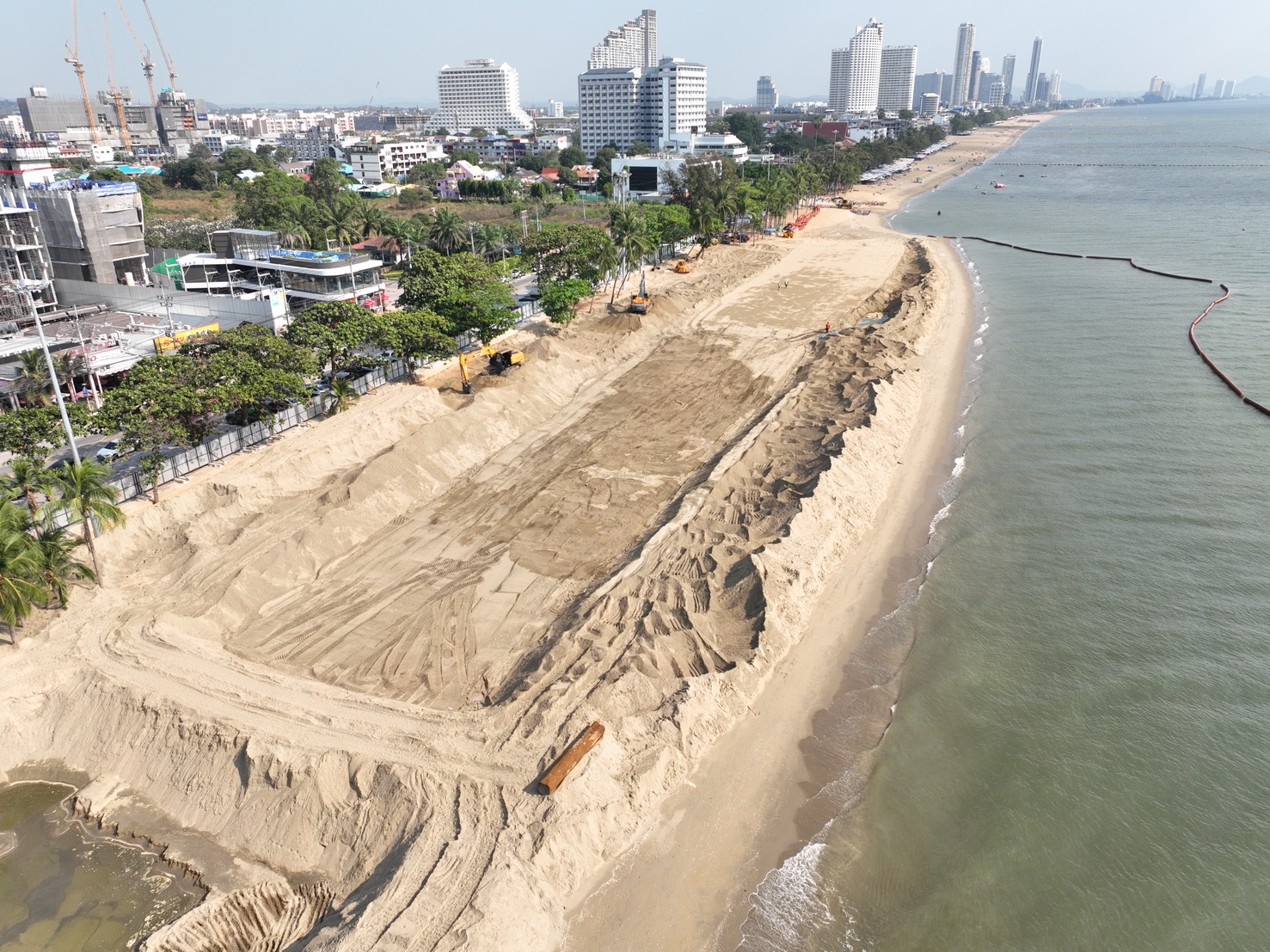

งานทรายทับหน้าชายหาด (ไม่บดอัด)

75.44 %

งานอื่นๆ

69.29 %

งานก่อสร้างบันไดคอนกรีต ขึ้น-ลงชายหาด
0.000 %
งานป้ายประติมากรรมโครงการ
0.000 %
งานระบบป้องกันหาดแห้งแบบแอ่งพรุนน้ำ
0.000 %
